凍土都得烤暖氣 中國這個輸變電工程到底有多難?

發布時間: 2020-01-17 來源: 央視 欄目: 國內新聞 點擊:

原標題:凍土都得烤暖氣世界上海拔最高的輸變電工程到底有多難?零下30度施工是什么情形?冷到要給凍土蓋棉被、烤暖氣的那種!...

聽新聞

原標題:凍土都得烤暖氣 世界上海拔最高的輸變電工程到底有多難?

零下30度施工是什么情形?冷到要給凍土蓋棉被、烤暖氣的那種!

近日,阿里與藏中電網聯網工程沼澤地基坑建設冬季施工進入最后階段。該工程是迄今為止世界海拔最高的輸變電工程,將有效解決和改善沿線38萬農牧民的安全可靠用電問題。

由于線路無法避讓,必須在沼澤地區域內立塔,地表形成凍土層以后才能開展施工作業,所以工程采取在冬季施工的方式,從10月后才正式開始,其中120個固定輸電鐵塔的沼澤地基坑能否完成直接關系到明年全線的順利貫通投運。

記者在現場拍攝時,氣溫已降到零下30度,項目總工黃小洪給大坑蓋被子、調集電暖氣,就為了坑里的土能暖和一點,一會兒好順利開挖,完成進度要求。

截至發稿,采訪視頻里的那場暴風雪已經結束,工人們又回到了沼澤地附近的帳篷里。這幾天可能還會下雪,大家正搶在下一場大雪來臨之前加緊施工進度,爭取在春節前完成工作任務。

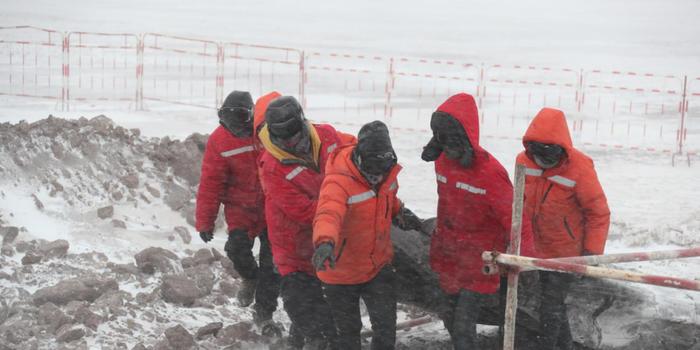

△工作人員拉棉被給基坑保溫 △工作人員拉棉被給基坑保溫

阿里與藏中電網聯網工程起于日喀則市桑珠孜區,止于阿里地區噶爾縣,工程穿越永久凍土區和無人區、沼澤地,輸電線路長度1689公里,工程總投資74億元,建成后將使日喀則市仲巴、薩嘎、吉隆、聶拉木和阿里地區普蘭、改則、措勤等縣連接上大電網。

△施工隊之前進場卸材料 △施工隊之前進場卸材料

施工環境極其惡劣,道路交通極為艱險,物資和后勤保障運輸極為困難,施工環保要求極為嚴格,你無法想象這個世界上海拔最高的輸變電工程到底有多難!

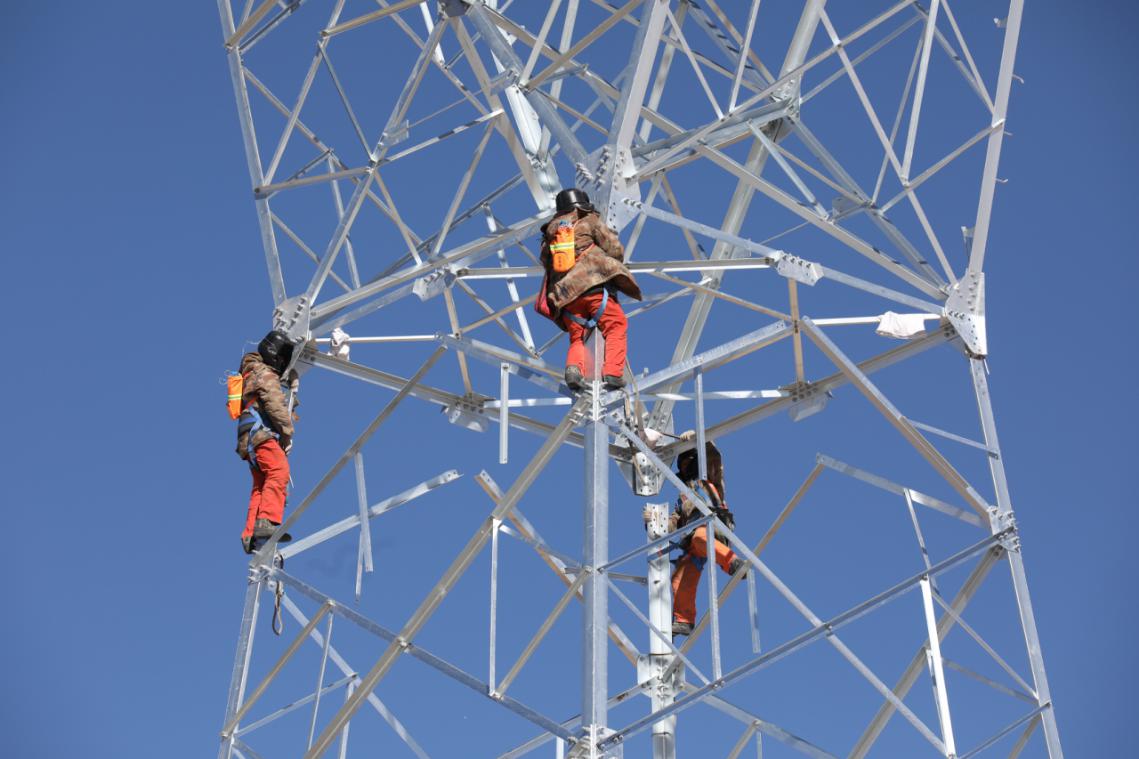

△送變電組塔 △送變電組塔

據悉,阿里聯網工程總共3352基鐵塔,6座變電站,截至2020年1月13日,工程整體進度完成約29.8%,工程現場同日參建人數最多達到6212人。其中,完成鐵塔基礎開挖3006基,完成基礎澆筑2850基,立塔564基;6座變電站主體建筑均已封頂。

本文標題: 凍土都得烤暖氣 中國這個輸變電工程到底有多難?
本文地址: http://www.453522.live/china/532015.html

如果認為本文對您有所幫助請贊助本站

支付寶掃一掃贊助微信掃一掃贊助

  • 支付寶掃一掃贊助
  • 微信掃一掃贊助
  • 支付寶先領紅包再贊助
    聲明:凡注明"本站原創"的所有文字圖片等資料,版權均屬湖北寶徽新聞網所有,歡迎轉載,但務請注明出處。
    《國家監察》受關注:一本國家監察體制改革影像冊菲媒刊文:誰在害怕中國
    Top 青海快3今日开奖号码 东北麻将技巧详解 快赢481二拖三 捕鱼来了直播 黑龙江福彩31选7开奖走势图 默认论坛三码 星悦陕西麻将官方下载 三中三用7.12.22.9算法 腾讯麻将血流成河怎么玩 短线股票 国外赚钱自媒体平台
